Набережная Трибуца: последние штрихи перед вводом в строй

18.03.2015
Набережная Трибуца: последние штрихи перед вводом в строй

Набережная Трибуца: последние штрихи перед вводом в строй

Сегодня, 18 марта, по поручению главы Калининграда Александра Ярошука директор МКУ «УКС» Евгений Суртаев проверил готовность реконструированных этапов набережной Адмирала Трибуца к официальному вводу в эксплуатацию.

Проверка была организована в связи с обращениями граждан в администрацию по поводу отсутствия на набережной Трибуца освещения, урн, озеленения, а также по поводу фотофактов, опубликованных в городских СМИ.

Судя по высказанным претензиям, люди полагают, что набережная уже принята комиссией и эксплуатируется в плановом порядке. На самом деле компания «Юггазнефтеснаб», являющаяся генеральным подрядчиком, как раз сейчас готовит набережную к этому событию.

Как разъяснил журналистам директор МКУ «УКС» Евгений Суртаев, ввод в эксплуатацию не одномоментное действие: «Это довольно длительная процедура, занимающая не один месяц. На этом объекте мы приступили к ней в феврале. То, что люди уже гуляют по променаду, не означает, что получены все необходимые согласования и подписан приказ на ввод объекта в эксплуатацию. Возможность же прогулок по променаду уже сейчас обусловлена тем, что у объекта было снято ограждение, установленное на время строительно-монтажных работ. Поскольку набережная относится к линейным объектам и в процессе ее использования доступ к ней должен быть свободным, то есть не должно быть никаких заборов, то и предъявлять ее службе ГАСН мы должны уже без заграждения. При этом одновременно подрядчик устраняет наши замечания, как заказчика, и служб, чье заключение необходимо для выдачи разрешения на ввод в эксплуатацию. Мы планируем закончить все до 26 марта», – рассказал Евгений Суртаев.

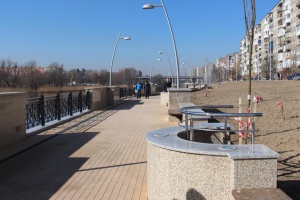

Как только убрали заграждение, люди тут же буквально хлынули на набережную. Вот и сегодня в момент инспекции здесь было очень многолюдно: спортсмены, пенсионеры, мамочки с колясками, дети.

Все освещение и подъемник, установленный, рядом с детской поликлиникой, работают исправно. Но будут включены после передачи объекта эксплуатирующей организации. МКУ «УКС» не имеет права финансировать эти расходы. Они не запланированы контрактом, и это будет нецелевое расходование средств. Подрядчик же не обязан тратить свои собственные средства на финансирование освещения и работы подъемника.

Задача администрации, МКУ «УКС» и подрядчика – построить нужный городу объект, а после ввода в эксплуатацию, его передадут организации (ею будет Калининградская служба заказчика), которая будет далее обслуживать набережную. Евгений Суртаев подчеркнул, что окончательные расчеты с подрядчиком будут произведены лишь после полной сдачи объекта. Кроме того, в течение 5 лет, таков гарантийный срок, подрядчик будет обязан ремонтировать и приводить в порядок те участки, на которых в процессе эксплуатации обнаружится какой-то брак или скрытые дефекты, не видимые сейчас.

Следует отметить, что большинство фотофактов, представленных горожанам в прессе как недочеты и огрехи, в реконструированной набережной, в реальности таковыми не являются. Например, широкие швы в соединении гранитных плит парапета вовсе не небрежность строителей, а необходимый температурный шов, который и должен быть такой ширины, чтобы с учетом перепадов погоды гранит, образно говоря, жил своей нормальной, долговечной жизнью, не трескаясь и не крошась.

Еще одна претензия, предъявляемая к подрядчику, оказалась не по адресу. Речь идет о том, что из воды вдоль берега видны бетонные плиты, и само дно не впечатляет красотой рельефа. Люди возмущаются, почему не привели в порядок дно. Но в контракте не были прописаны работы по дноуглублению и очистке воды. Это сами по себе очень дорогостоящие и длительные работы. По этому же контракту подрядчик был обязан произвести берегоукрепление и благоустроить набережную в соответствии с проектом, что он успешно и выполнил.

Елена Бойко, пресс-служба администрации.
