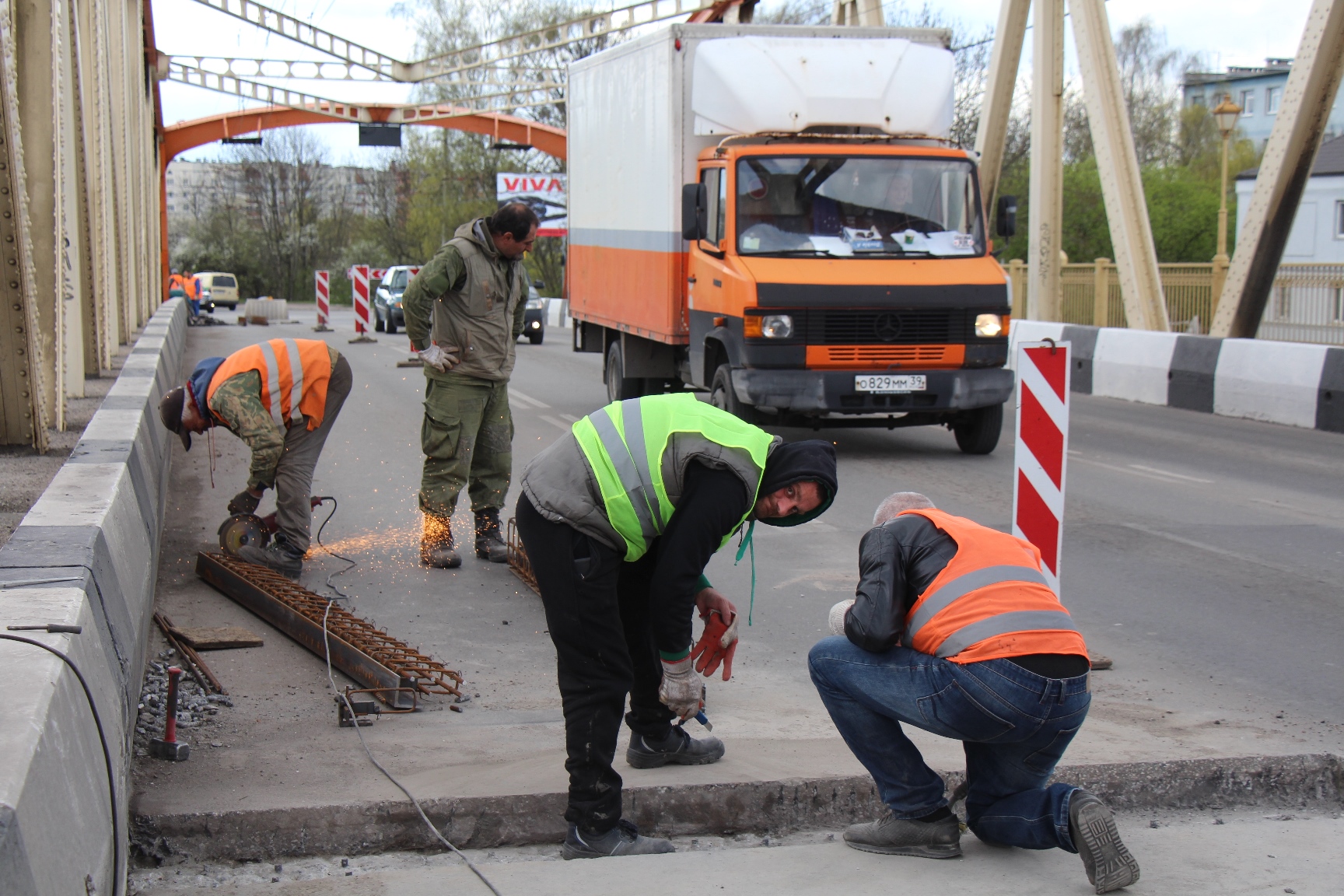

На правой полосе путепровода на ул. Киевской вскрывают пятый деформационный шов.

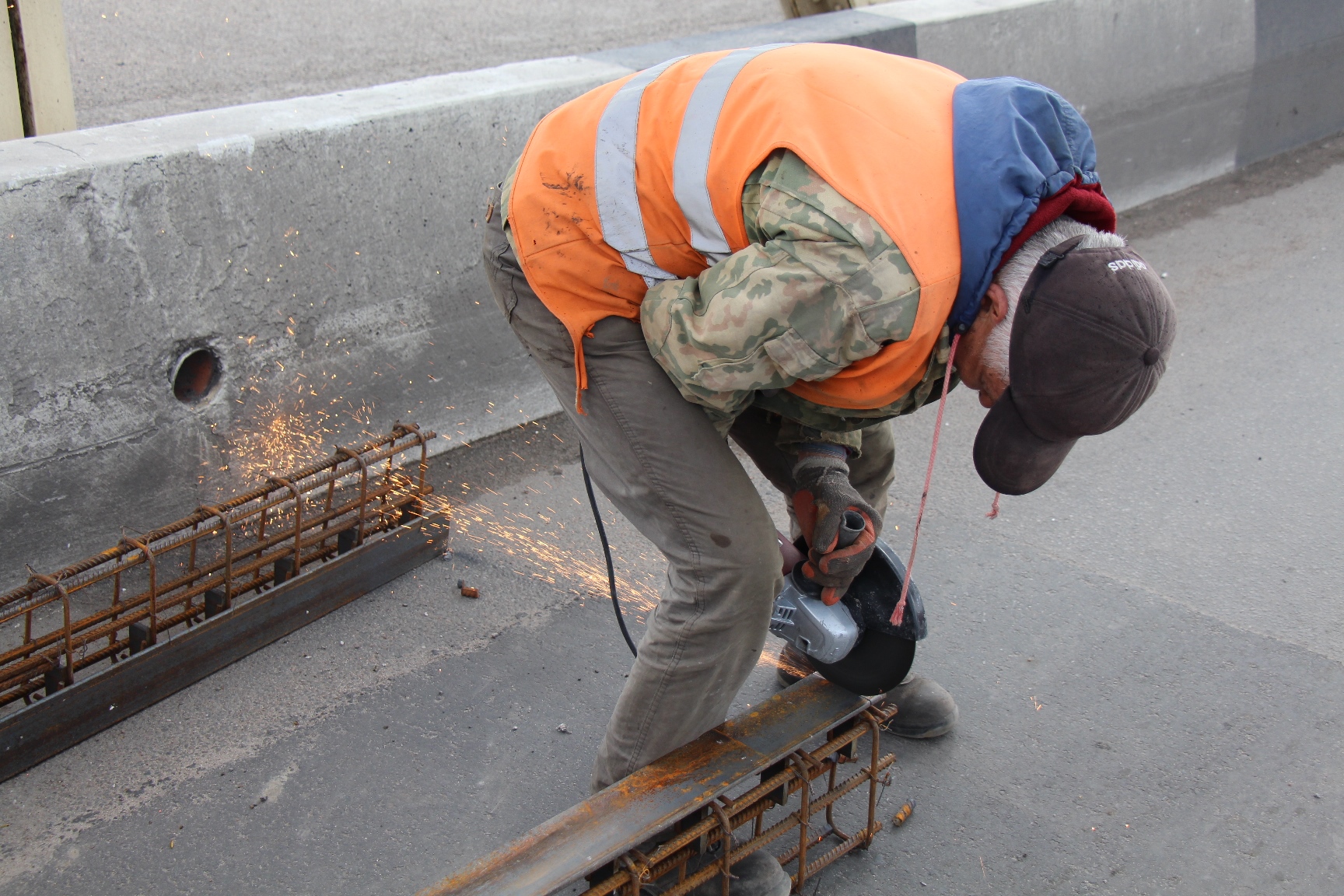

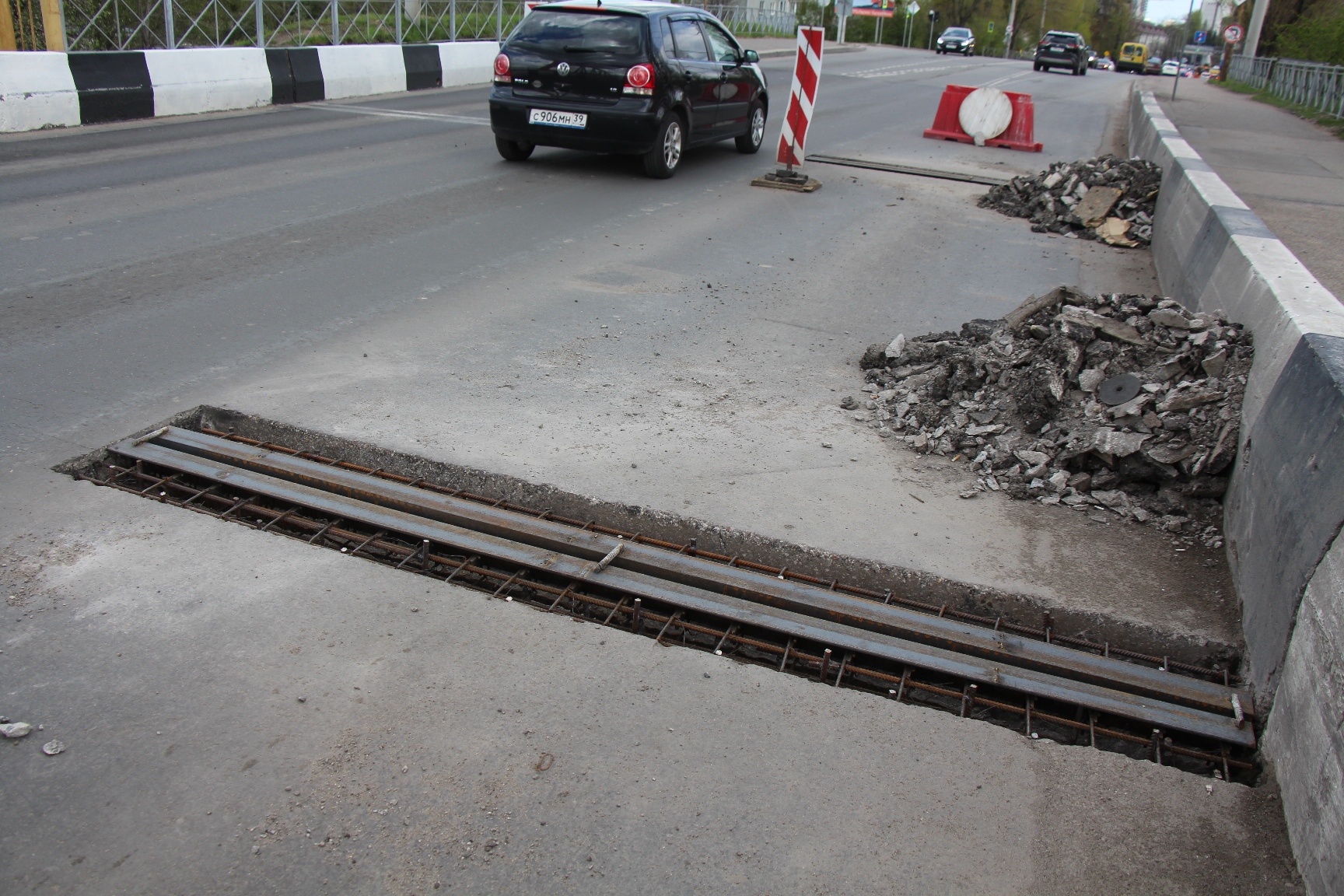

Четыре остальных шва расчищены и подготовлены к армированию. Каркасы, «подогнанные» по размерам непосредственно на месте, уже заложены в свои пазы.

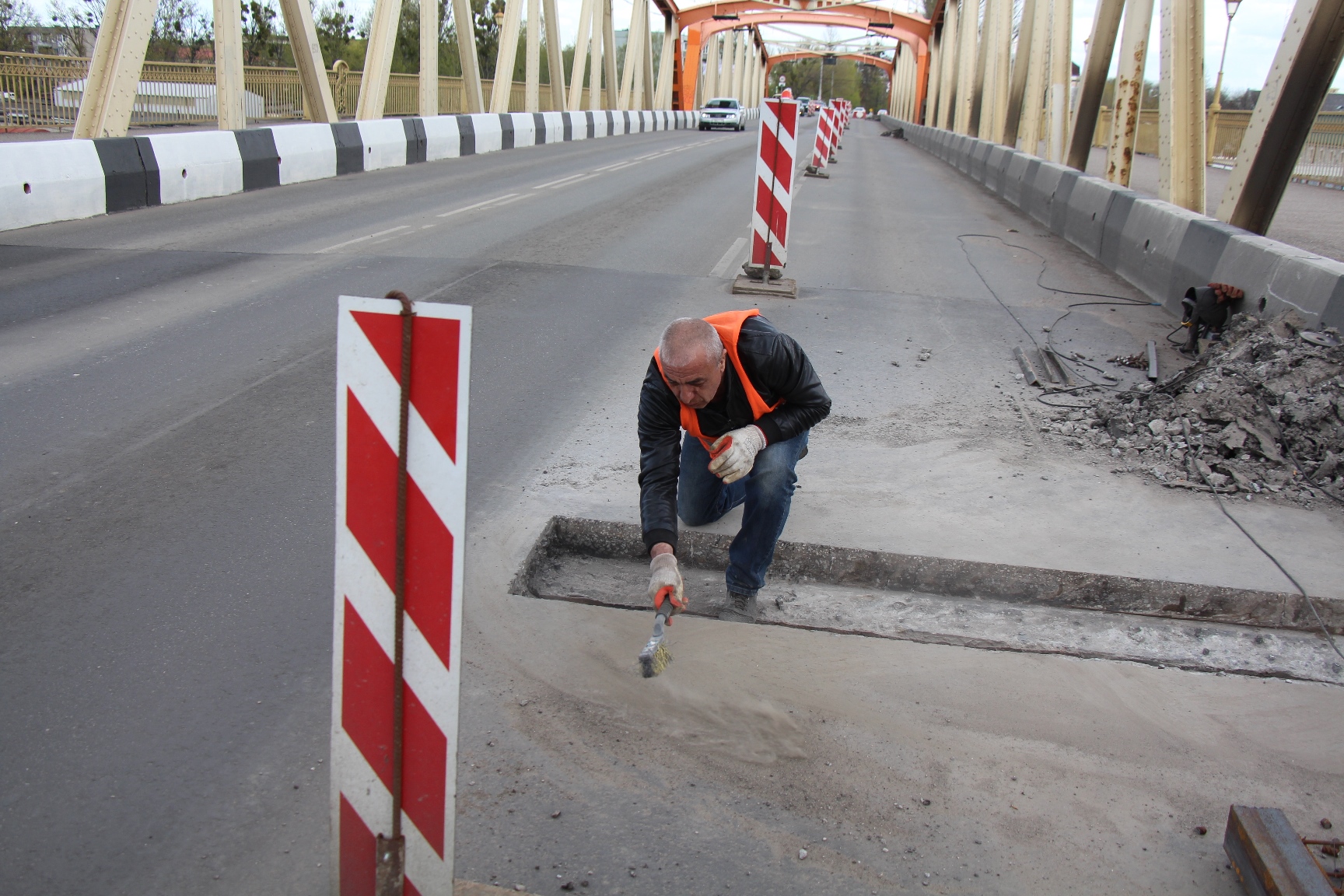

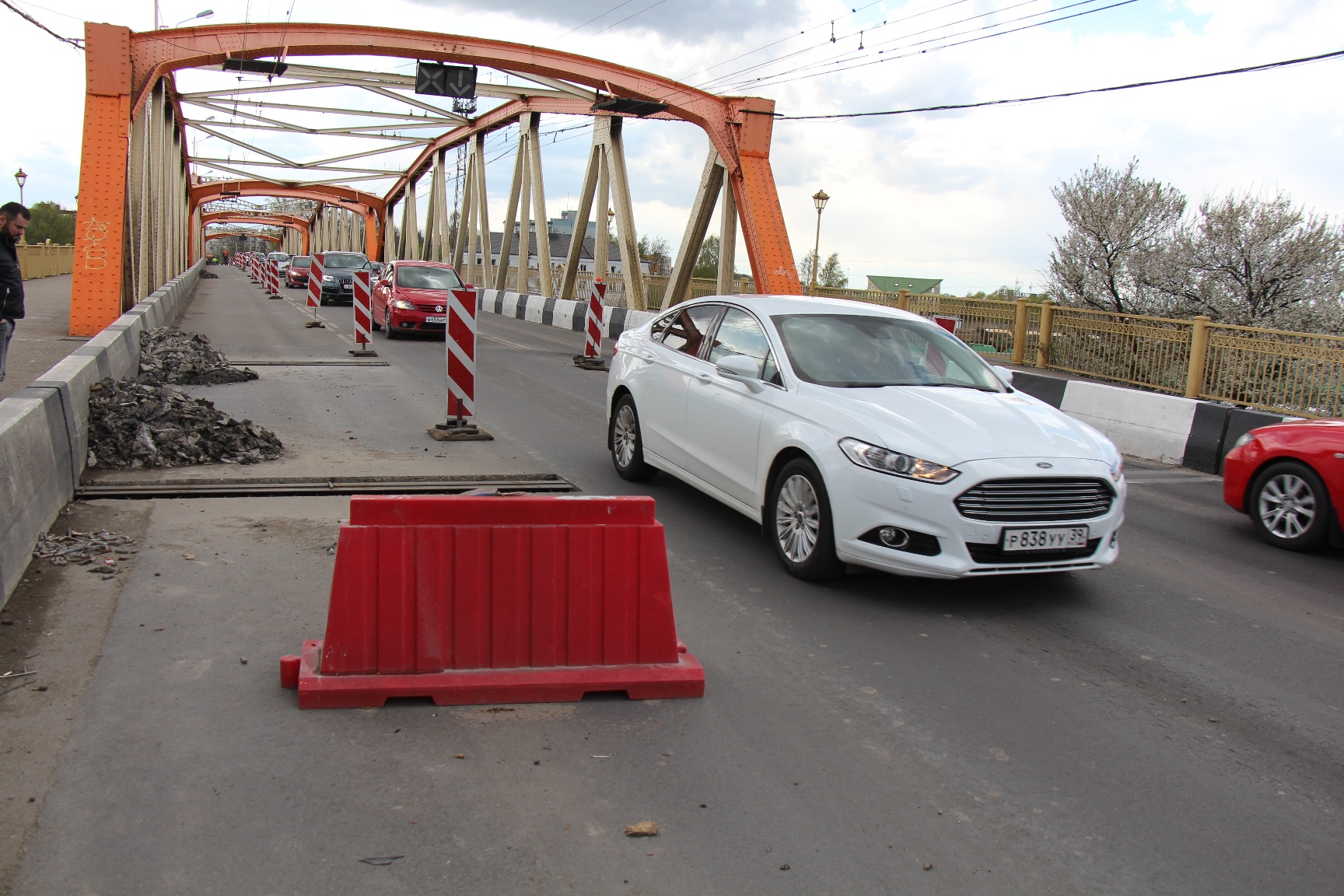

Бетонирование швов на полосе, если не случится сильного дождя, проведут в четверг, 6 мая. После этого, как ранее на левой полосе, бетон будет набирать нормативную прочность. Возобновить движение по полосе после гидроизоляции планируют в середине следующей недели.
Затем швы будут вскрывать, «лечить» повреждения, армировать и бетонировать на центральной полосе. Это наиболее сложная часть ремонта, так как через срединную часть швов будут «связывать» их крайние стороны.
