Фундаментальные работы

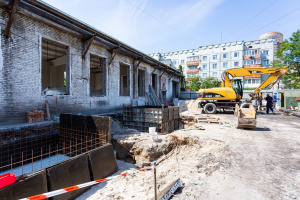

На территории котельной «Чувашская, 4», в рамках работ по техническому перевооружению объекта с переводом на газ, завершена заливка фундамента под дымовые трубы. Монтаж самих труб начнётся в ближайшее время. Продолжается установка газового оборудования и циркуляционных насосов, начато строительство площадки под ёмкости для запаса резервного топлива. В середине сентября будет переложен участок тепловой сети от котельной до многоквартирных домов. В этот же период планируется завершить основной объём работ по отделке внутренних помещений и фасада здания.
Все работы на объекте ведутся по графику.
В результате технического перевооружения теплопроизводительность котельной увеличится с 3,9 Гкал/ч до 9,89 Гкал/ч., что позволит до конца 2023 года подключить к этому источнику потребителей ещё шести угольных и одной мазутной котельных. Работы по переводу котельной на газ должны быть закончены к началу октября текущего года.
