Хроника дорожного ремонта: первая неделя мая

03.05.2024

Хроника дорожного ремонта: первая неделя мая

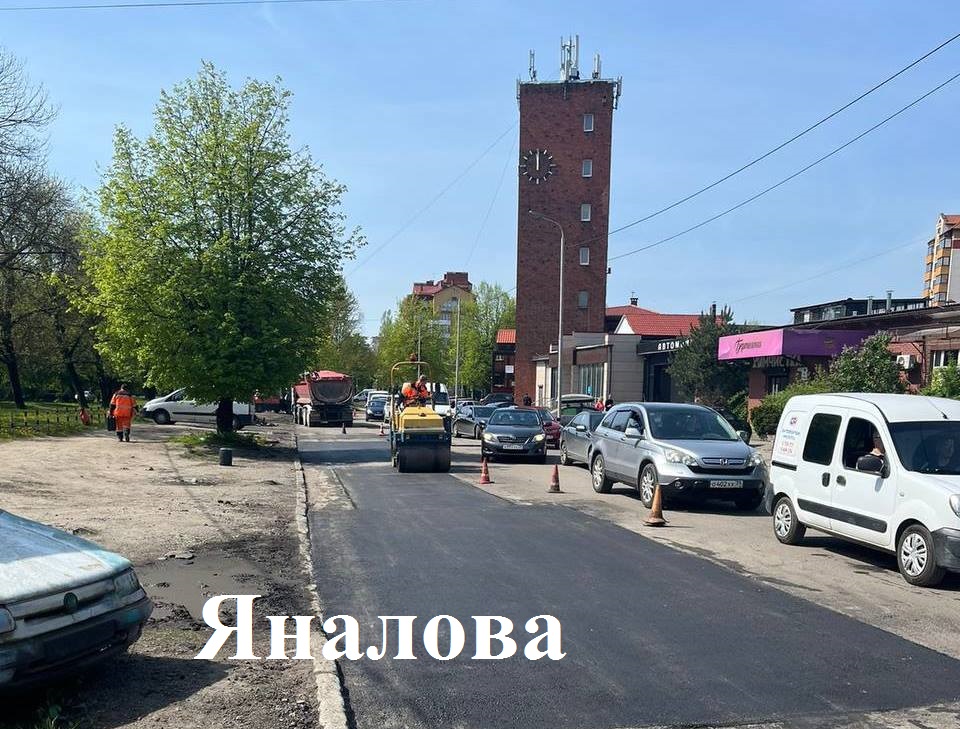

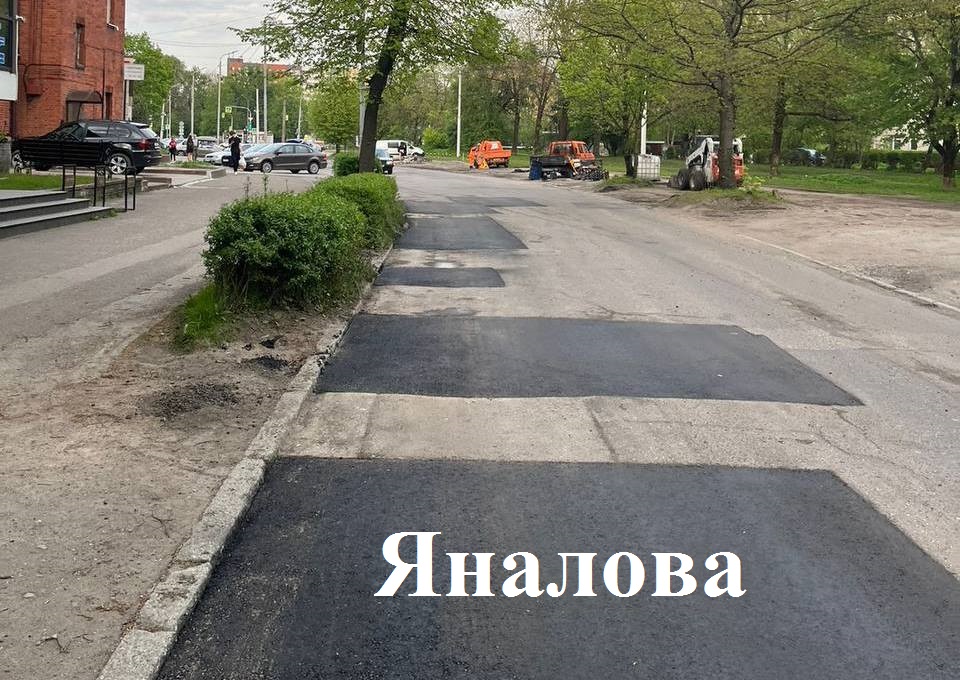

На первомайских выходных ремонтники и строители продолжали работы на дорожных объектах.

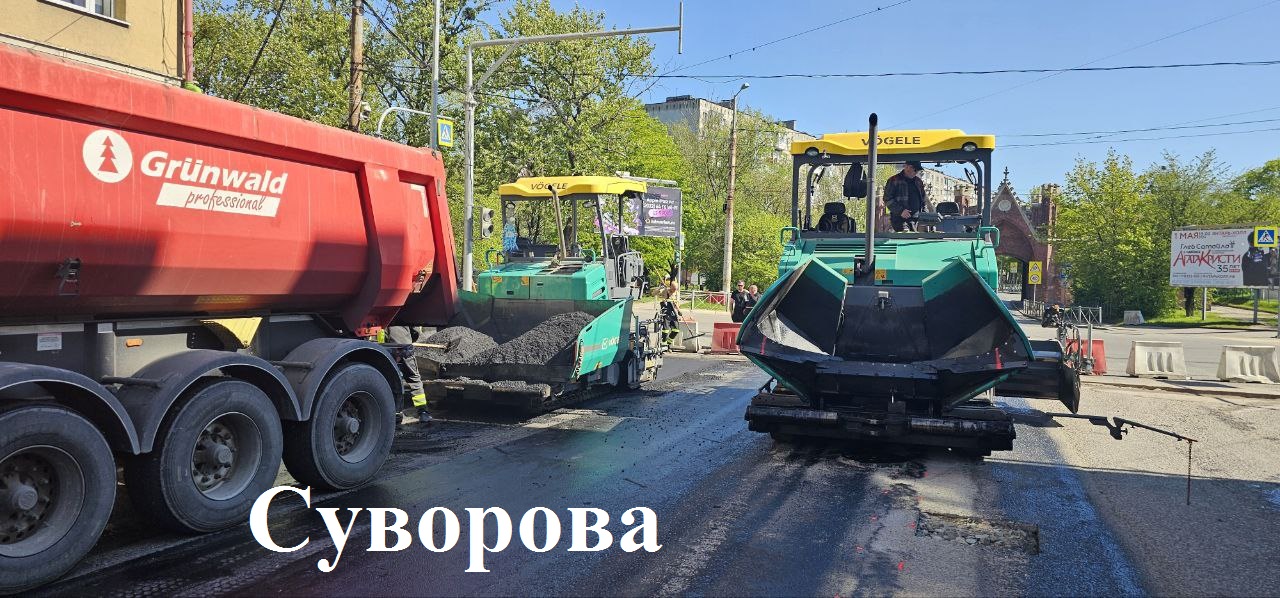

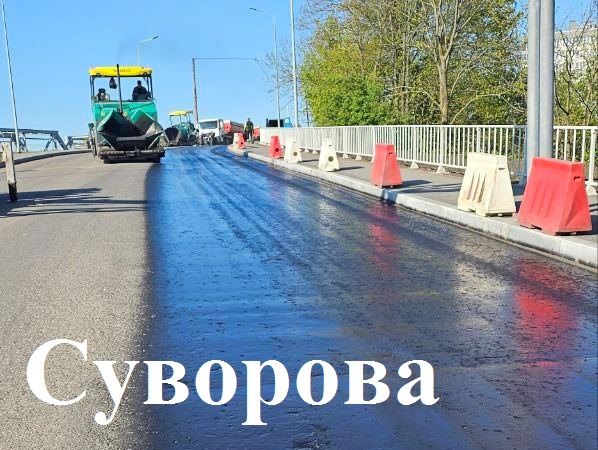

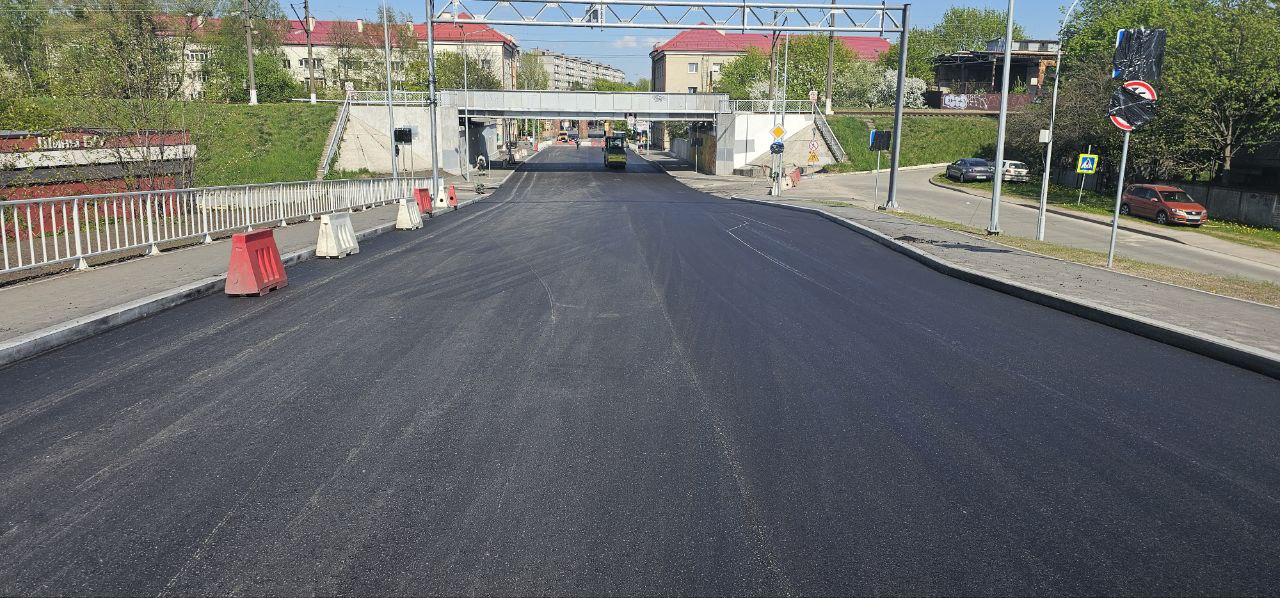

На подходах к путепроводу по ул. Александра Суворова в воскресенье 28 апреля уложили верхний слой асфальта. Сейчас специалисты подключают здесь реверсивные светофоры. До середины мая дорожники должны отрегулировать знаки, нанести разметку, которая обеспечит безопасность движения по трём полосам в зависимости от времени суток, убрать ограждение и открыть проезд.

На строительстве 1-го этапа ул. Лучинского завершается мощение плиткой тротуара на примыкании к ул. Артиллерийской, бетонирование опор освещения, идёт благоустройство, монтаж опор освещения. После праздников планируют уложить верхний слой асфальта на проезжей части и открыть новую дорогу для транспорта.

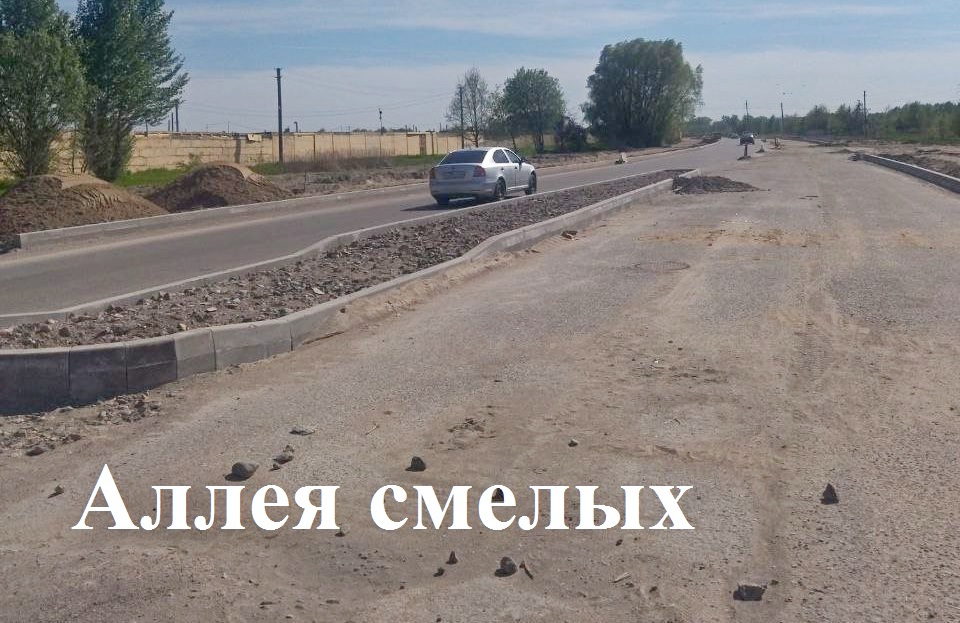

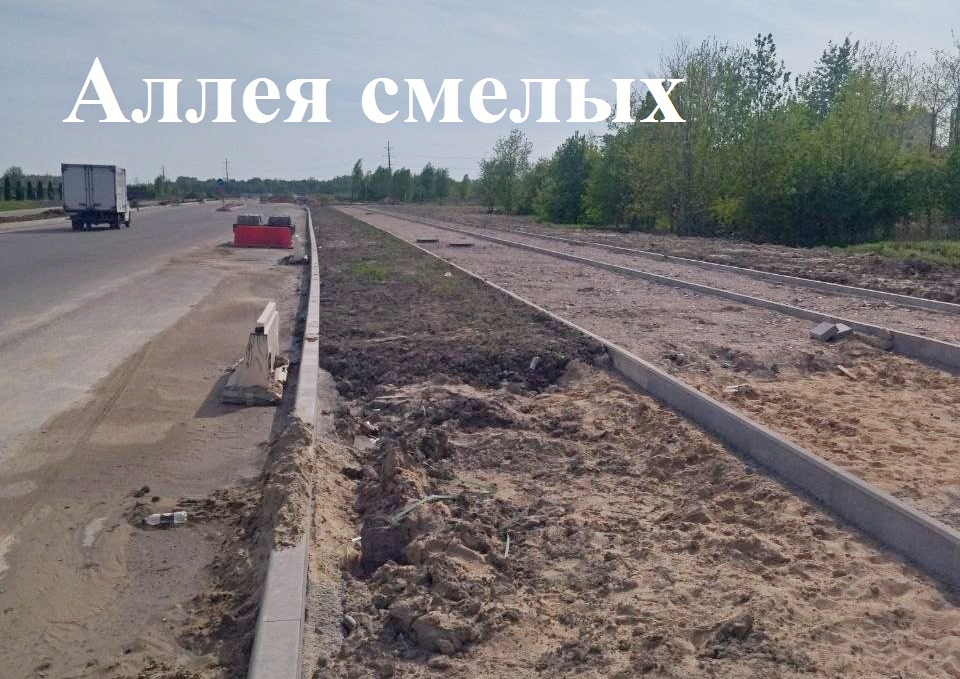

На реконструкции Аллеи Смелых продолжают отсыпку основания тротуаров и монтаж бортового камня, а также прокладку сетей ливневой канализации и наружного освещения.

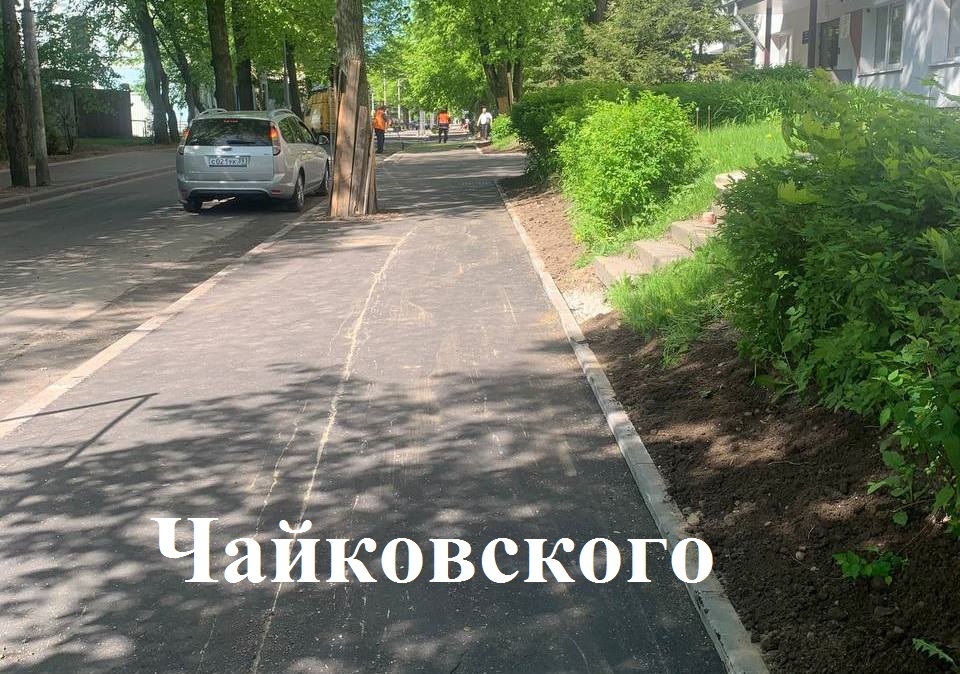

На ул. Чайковского дорожники уложили асфальт на чётной стороне тротуара от Зоологической до Косм. Леонова, приводят в порядок бортовые камни, выполняют благоустройство объекта.

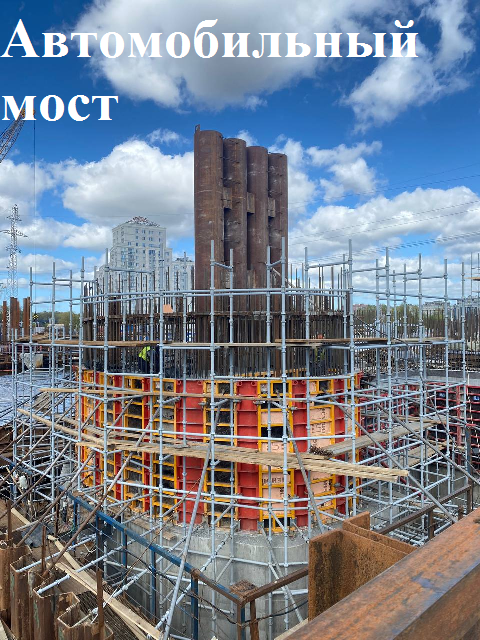

Строители автомобильного моста выполняли: переустройство (по ул. Железнодорожной) напорной канализации от КНС - 8 (устроен временный объезд, ведется разработка и укрепление стен котлована); переустройство теплосети (переустройство теплосети (УТ1- обратная засыпка пазух тепловой камеры, УТ2; 2А; 10 — гидроизоляция, УТ4 — уход за бетоном)); переустройство высоковольтной линии (демонтаж плитки, разработка траншеи на участке ул. Портовой, устройство футляра Д 800 мм первой нитки для кабеля ВЛ110 кВ под рекой Преголей), ведется монтаж опоры); армирование тела опоры 100%, бетонирование «Тело» опоры 100 %, уход за бетоном, армирование «Башня» опоры (левая 7%),  (правая 5%), устройство опалубки, опора 5 — армирование тела опоры 100%, бетонирование «Тело» опоры 100 %, уход за бетоном, армирование «Башня» опоры, (левая 7%), (правая 5%), устройство опалубки, сооружение подпорной стенки ПС-1. Бурение и бетонирование БНС – готовность 100% армирование и бетонирование ростверка 100%, армирование тела опоры 50 %, установка опалубки, сооружение подпорной стенки ПС-3. Бурение и бетонирование БНС - готов 100 %. Разработка грунта, сбивка шлама с БНС – 100%. Армирование и бетонирование ростверка - готовность 100 %, армирование тела опоры 70%, установка опалубки, ПС 1-4 — укрупнительная сборка ортотропных плит на стапелях 79%, сборка металлоконструкций 15 %, ПС 5-8 — сборка металлоконструкций пролетных строений 46%, переустройство сети газоснабжения: ул. Генерала Буткова – уложено 174 м труб газопровода Ø 500 мм, произведена балластировка участка газопровода, выполнена обратная засыпка с уплотнением участка,
 ул. Портовая-Железнодорожная –  сварено 270 м трубопровода Ø500 мм под ГНБ и 400 м под газопровод Ø400 мм,  уложен футляр Д 600 мм, в прокол по ул. Железнодорожной.

На праздниках и на короткой рабочей неделе ремонтники по текущему содержанию улично-дорожной сети Калининграда выполняли различные виды работ по: Каштановой аллее, Яблоневой аллее, Советскому проспекту, проспекту Мира, Ленинскому проспекту, в микрорайоне Прегольском, на улицах Береговой, Чапаева, Павлова, Зоологической, Пушкина, Ручейной, Горького, Куйбышева, Полевой, Грига, 1812 года, Пугачёва.
