Зима начнётся 1 октября

21.05.2010
Зима начнётся 1 октября

Зима начнётся 1 октября






Исполняющая обязанности главы администрации Калининграда Светлана Мухомор подписала постановление о мероприятиях по подготовке городского хозяйства к работе в осенне-зимний период 2010-2011 годов.

Документ утверждает перечни мероприятий по подготовке и устойчивому функционированию в зимних условиях объектов жилищно-коммунального хозяйства, улиц, дворов, дорожного покрытия, городского пассажирского транспорта, а также учреждений социальной сферы.

МУП «Калининградтеплосеть» и другим организациям всех форм собственности, обеспечивающим теплом и горячей водой жилищный фонд и объекты соцсферы, предписано своевременно произвести ремонт теплоисточников, теплопунктов, сетей и создать нормативные запасы топлива к началу отопительного сезона.

В районных администрациях, ведомственных комитетах городской администрации, МУП «Калининградтеплосеть» и «Водоканал» создаются комиссии по контролю за ходом подготовки жилищного фонда, улиц, дворов, дорожного покрытия, теплового и водопроводно-канализационного хозяйства. Предстоит промыть и опрессовать внутридомовые отопительные сети, организовать первоочередную работу по устранению причин некачественного теплоснабжения квартир, выявленных в период прошедшего сезона. До 15 октября все объекты должны иметь паспорта готовности по итогам комиссионных проверок.

Постановление запрещает проведение реконструкций систем тепло-, водообеспечения без письменных технических условий «Калининградтеплосети» и «Водоканала».

Срок завершения подготовки городского хозяйства к зиме определен - 1 октября 2010 года.

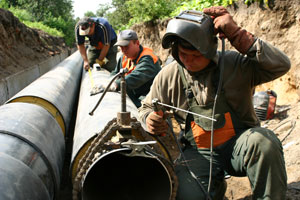

Планово-профилактические ремонты на муниципальных районных тепловых станциях и в котельных уже стартовали. В 2010 году ремонтники обязуются уложиться с работами на каждом теплоисточнике в срок не более двух недель. Первыми, с 11 по 25 мая, «ушли в лечебный отпуск» РТС «Заводская» и «Северная». При этом горячее водоснабжение 70 процентов потребителей «Северной» взяли на себя котельная «Горького, 166» и РТС «Красная».

На остальных станциях и котельных МУП «Калининградтеплосеть» проведёт подготовительные работы с остановкой теплоисточников в следующие сроки:

Районные тепловые станции:

-РТС «Красная»                                  с 25 мая до начала отопительного сезона;

-РТС «Дюнная»                                               с 1 по 15июня;

-РТС «Горького, 166»                           с 5 по 19 июля;

-РТС «Балтийская»                              с 15 по 29 июня;

-РТС «Восточная»                               с 21 июня по 5 июля;

-ОАО ТПК «Балтптицепром»                с 5 по 19 июля;

-РТС «Цепрусс»                                              со 2 по 16 августа.



 Котельные:

-пос. Прибрежный                                со 2 по 16августа;

-пос.им.А.Космодемьянского               с 1 по 15августа;

-пос.Чкаловск                                      с 5 по 19июля.



ОАО «Калининградская генерирующая компания» также остановит свои теплоисточники на время планово-профилактических ремонтов.

-РТС «Южная»                                    с 29 апреля;

-ТЭЦ-1                                                 с 12 июля по 16 августа.

При наличии технической возможности, городские потребители переключаются на снабжение горячей водой от работающих РТС и котельных.
